泉州市保障性住房申请指南
2023年度保障性安居工程(棚户区改造、保障性租赁住房)新建项目8月份进度情况表
2023年度保障性安居工程(棚户区改造、保障性租赁住房)续建项目8月份进度情况表
鲤城区2023年8月保障性住房申请审核和退出情况
关于开展2023年9月鲤城区公共租赁住房申请家庭轮候资格复核工作的公告
鲤城区2023年7月保障性住房申请审核和退出情况
2023年度保障性安居工程(棚户区改造、保障性租赁住房)新建项目7月份进度情况表
2023年度保障性安居工程(棚户区改造、保障性租赁住房)续建项目7月份进度情况表
2022年公租房点题整治工作情况
鲤城区江南高新技术电子信息产业园区(南园)公租房配租名单表
泉州市保障性住房申请指南
一、申请条件
家庭年收入127748.99元(单身申请的,家庭年收入53902.53元)、家庭资产总额59.98万元以下。
1、本地居民
现人均自有住房建筑面积低于20平方米,属于无房户或无法满足基本居住条件的。
2、新就业职工
应持全日制大专院校毕业证;在本地与用工单位签订劳动合同或聘用合同5年以上,持有人事部门报到证,在本地无自有私房和未租住公有住房。
3、外来务工人员
应在本地与用工单位签订劳动合同或聘用合同,并在当地缴交社会养老保险5年以上,或持有本市《居住证》,在本地无自有私房,未租住公有住房
二、申请材料
1、按要求填写的《泉州市保障性住房申请表》一式四份;
2、户口簿、家庭成员身份证、婚姻证明(未婚声明、结婚证、离婚证、离婚判决、调解书等)核原件收复印件;
3、现居住情况证明(租房协议书、长期在某地居住的社区证明等);
4、申请人及其共同提出申请的家庭成员所在单位(无工作单位的,由实际居住地社区居委会)出具的上年度收入证明(收入证明为统一格式,可登陆泉州市住房和城乡建设局网站下载);
5、非本市中心市区城镇居民户籍家庭提交申请人在本市的《居住证》、缴纳社保证明材料;
6、符合优先配售(租)条件的相关证明材料。
三、申请流程
申请人与共同申请人带打印(填写)完整的《泉州市保障性住房申请表》及相关资料到户籍(单位)所在地街道办事处申请,由街道办事处进行受理。受理后的各个审核流程统一在内部进行流转。
申请人在审核期间,可登陆泉州市住房和城乡建设局网站相关栏目,输入受理回执号、身份证号即可查询审核状态。
四、办理地址
户籍(单位)所在地街道办事处
五、申请渠道

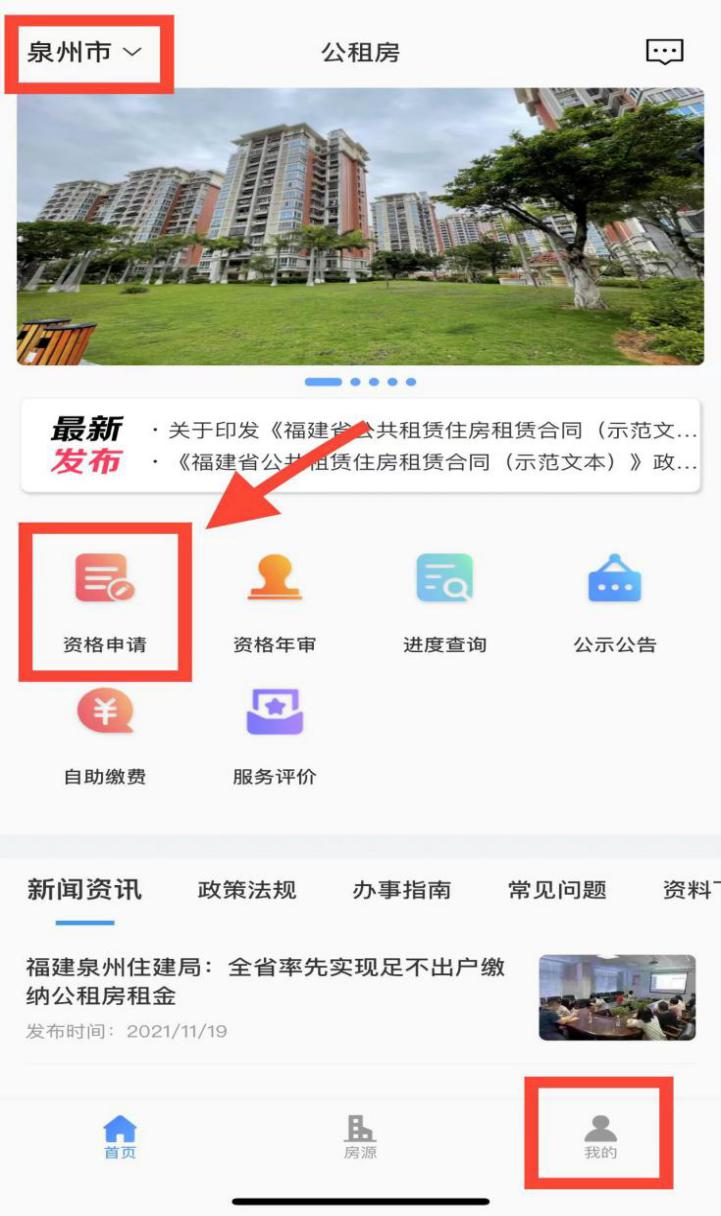

渠道一:通过“公租房APP”申请
①申请人扫描二维码下载公租房APP;
②申请人注册并实名认证;
③定位“泉州市”,点击“资格申请”;
④进入页面填写相关信息后提交。

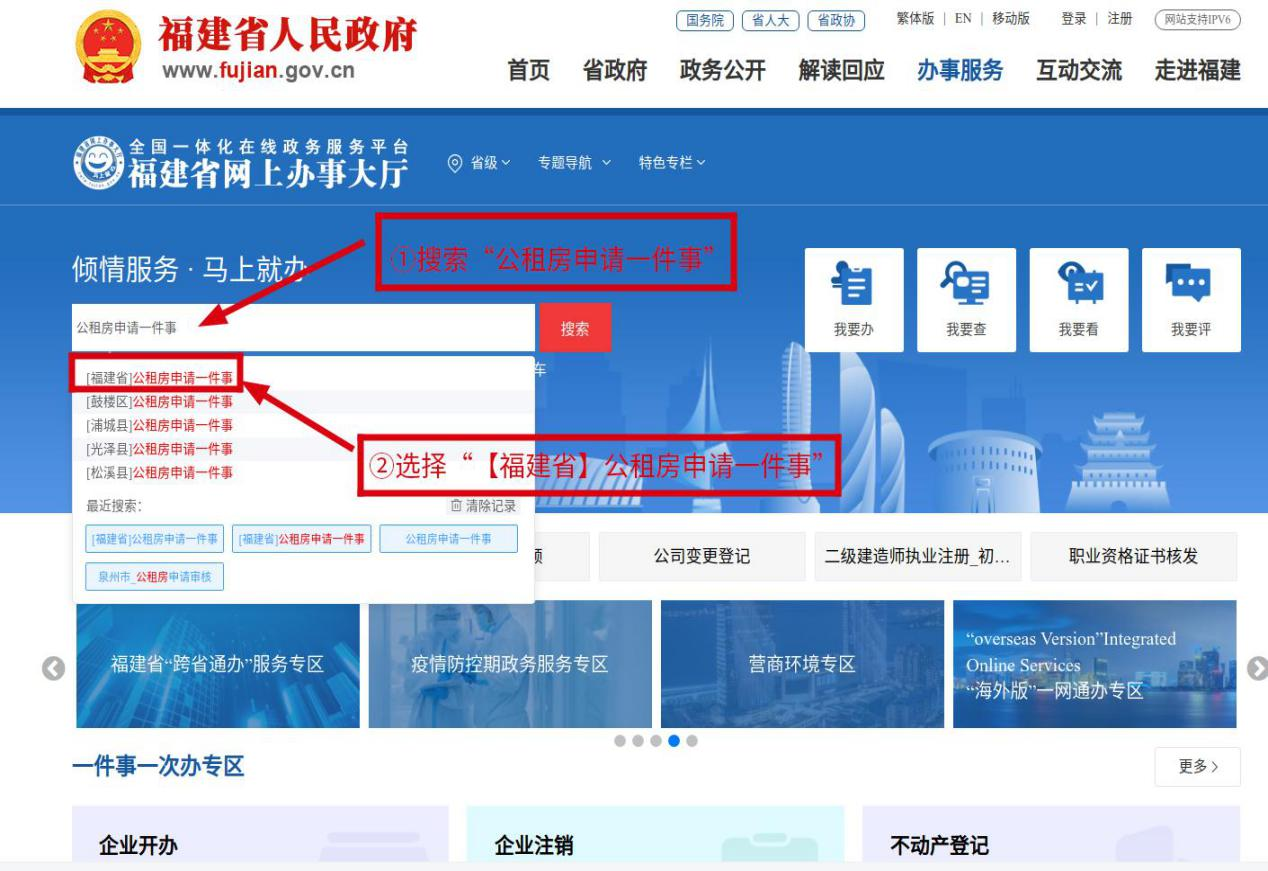

渠道二:通过“福建省网上办事大厅”申请
①访问福建省网上办事大厅,网址:https://zwfw.fujian.gov.cn;
②在网站首页搜索“公租房申请一件事”,选择“[福建省]公租房申请一件事”;

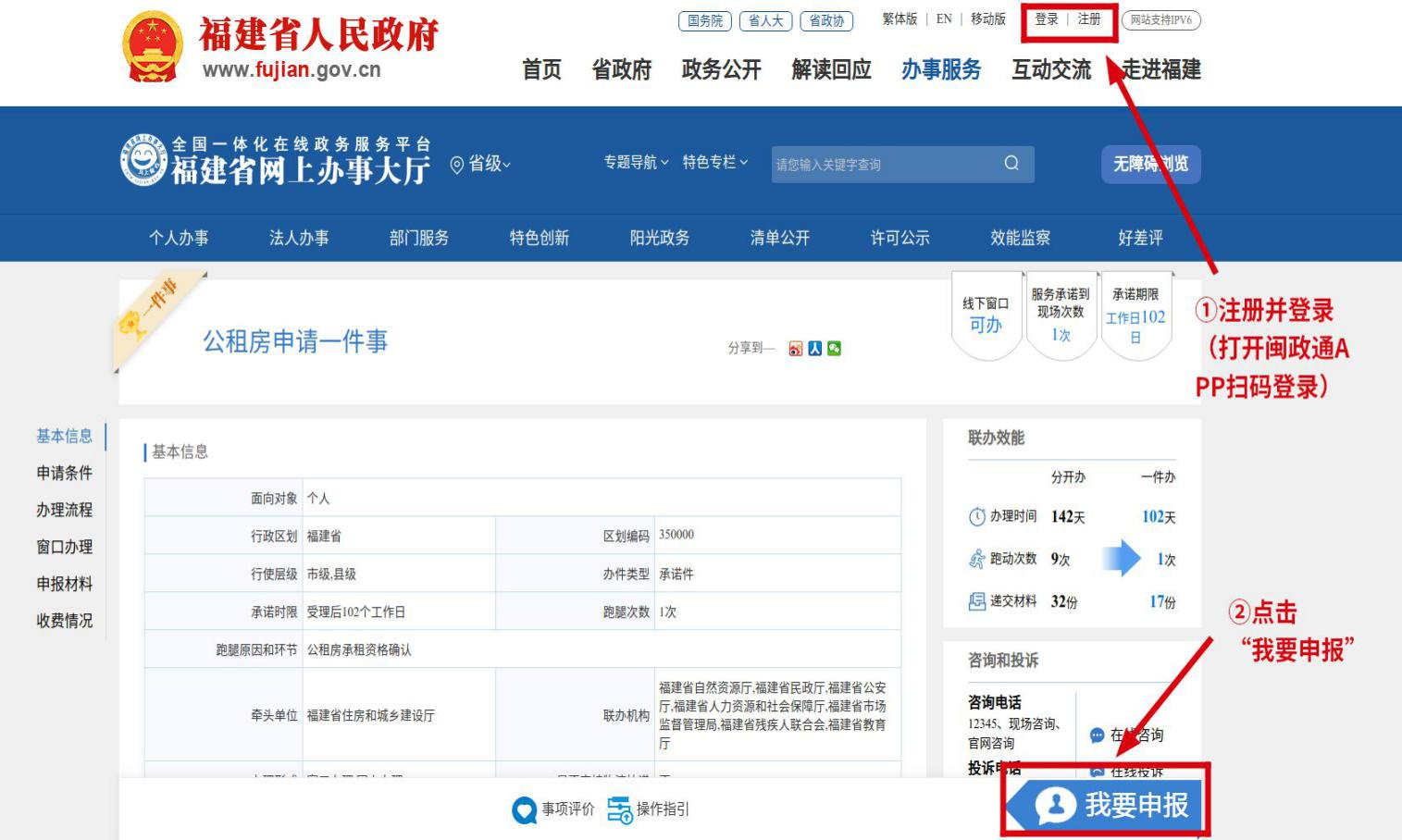

③用户登录(可选择“闽政通APP扫码登录”的方式或者“账号密码登录”在“个人登录”中输入账号、密码的方式完成登录。);
④进入页面点击“我要申报”;
⑤进入页面填写相关信息后提交。
2023年度保障性安居工程(棚户区改造、保障性租赁住房)新建项目8月份进度情况表
单位:套、户、平方米、万元 | ||||||||||||||
序号 | 项目名称 | 建设地址 | 建设单位 | 建设方式 | 建设规模 |
建设 面积 |
总投资 | 2023年计划投资 | 计划开工时间 | 拟竣工投用时间 | 2022年底前累计完成投资 | 2023年1月份至本月份累计投资 | 前期手续、施工进度(基础、主体、封顶装修、竣工、投用) | 备注 |
2023年保租房项目合计 | --- | --- | --- | 3215 | 47000 | 25600 | 7400 | --- | --- | 310 | --- | --- | ||
1 | 新塘安置区5#6# | 常泰街道新塘社区 | 泉州江南城市建设集团有限公司 | 新供应国有建设用地 | 178 | 13000 | 5000 | 2000 | 2023.4 | 2025.12 | 0 | 25 | 已完成“投建营”一体化招标、设计招标,勘察招标、监理招标工作及临时设施搭设,临时供电供水申请工作,并完成地质勘察工作,已按程序召开“多评合一”会审。7月27日再次提交区政府承诺函呈报市局,8月10日已将“停车位缺口数量全部改为异地建设”修改后的设计文本提交市自资局,现正在进行日照分析及面积测算工作。 | 泉国用(2007)第100101 |
2 | 后坑安置区10# | 金龙街道后坑社区 | 泉州市浮桥房地产开发公司 | 新供应国有建设用地 | 90 | 5000 | 2500 | 1500 | 2023.3 | 2025.12 | 0 | 60 | 目前已完成施工单位投建营一体化招标、设计招标,勘察招标、监理招标工作及临时设施搭设,临时供电供水申请工作,5月22日已取得工程规划许可的函,并完成办理项目名称及建设单位变更,8月10日取得工规许可证,8月10日已将修改后设计文本提交市资规局审批科窗口和市政科收件,办理完成城市配套费减免,现正在桩基施工。 | B地泉国用(2011)第100005 |
3 | 海天科创园1#楼 | 常泰街道锦田社区 | 海天(泉州)发展有限公司 | 产业园区配套用地 | 240 | 6500 | 10000 | 2000 | 2023.4 | 2024.12 | 0 | 10 | 1#楼(240套)已于8月9日取得《建设工程规划许可证》,目前地质勘察已完成并送审,施工图在审图机构审查,造价开始预算与招标施工单位。23#楼因控规问题,拟调整到2024年计划。 | 泉国用(2013)第100035和(2008)第100150 |
4 | 新能源及物联网产业园二期(保租房) | 泰华路298号 | 众益太阳能科技股份公司 | 产业园区配套用地 | 205 | 13000 | 4000 | 1000 | 2023.8 | 2024.12 | 0 | 20 | 经多次协调和深化设计方案后,项目的厂房与宿舍分期建设方案调已初步获市自规局原则上同意。目前,已委托区审批中心代帮办协助办理工规相关手续,7月21日完成立项备案,7月21日完成立项备案。7月26日再次提交设计方案,市自规局已正式受理工规“多评合一”,7月31日市局出具“多评合一”补证通知,8月11日已按要求补正部分材料。8月25日已将整体规划总平面图送至窗口,9月7日召开“多评合一”复审会。 | 泉规函(2015)121 |
5 | 金泰花园二期8号楼项目 | 常泰街道华星和华塑社区 | 泉州鲤城房地产有限公司 | 新供应国有建设用地 | 280 | 9500 | 4100 | 900 | 2023.9 | 2026.12 | 0 | 200 | 已完成立项及可研批复,取得用地红线及规划设计条件、落实整改该地块的图斑问题,补充提供站前西棚改项目安置区用地性质的佐证材料,8月11日收到省厅农转用批文,完成土地农转用手续、“多评合一”模拟审查、地勘审图及场地平整及围挡,8月28日取得项目建设用地批复文件。9月5日前已完成施工图设计及审图、取得桩机施工图审查合格证书和试桩,现正在办理“多评合一”、工程规划许可证。 | 可行性研究报告泉鲤发改审【2020】17号 |
2023年棚改项目合计 | 167 | |||||||||||||
1 | 锦美安置小区(1、2、3、8#)二期 | 江南街道锦美社区 | 泉州综合城市开发有限责任公司 | 新建 | 167 | 22549 | 8500 | 3500 | 2022.5 | 2024.3 | 4420 | 2777 |
1-3#楼:公共部分装饰装修除1层外已基本完成,剩余部分整改;室外回填已开始施工,电梯已开始安装。 8#楼:公共部分装饰装修基本完成,剩余整改部分;室外雨污水管道施工中。 |
泉国用(2010)第100151号 |
注:1.保租房建设方式:利用集体用地建设、企事业单位自有闲置土地建设、产业园区配套用地建设、存量闲置房屋建设、新供应国有建设用地建设、其他建设方式。公租房、棚改项目建设方式:新建、购买、改建、租赁; 2.申报材料:有提交的材料打√;3.本表格需经设区市政府同意,并加盖政府公章后上报。 |
2023年度保障性安居工程(棚户区改造、保障性租赁住房)续建项目8月份进度情况表
单位:套、户、平方米、万元 | ||||||||||||
序号 | 项目名称 | 建设类型 | 建设地址 | 建设单位 | 建设 规模 | 建筑 面积 | 计划 总投资 | 累计完成投资 | 2023年计划投资 | 2023年1月至本月份累计完成投资 | 项目进展及情况说明 | 备注 |
一 | 2021年度保障性租赁住房项目(3个) | 980 | ||||||||||
1 | 鲤城区鸿荣轻工职工保障性租赁住房项目 | 新供国有用地建设 | 金龙街道曾林社区 | 泉州鸿荣轻工有限公司 | 450 | 14188 | 6000 | 6000 | \ | \ | 于2022年12月完成项目竣工验收备案手续。目前,已投入使用。 | 已建成 |
2 | 泉州市鲤城区高新区科创中心职工租赁住房项目 | 产业园区配建 | 常泰街道仙塘社区 | 泉州鲤园实业发展有限责任公司 | 280 | 14350 | 4800 | 3700 | 2800 | 1700 | 目前该楼地下室施工完成,主体结构施工封顶,砌体工程基本完成,已通过主体结构验收正进行内外粉刷完成。外架拆除14-19层。 | 续建 |
3 | 鲤城区火炬电子职工租赁住房项目(一期) | 产业园区配建 | 常泰街道锦田社区 | 福建火炬电子科技股份有限公司 | 250 | 12144 | 3765 | 2480 | 1860 | 1470 | 宿舍楼外墙抹灰已完成,十三层内墙开始抹灰,样板间贴地砖,十二层样板间吊顶施工中,小屋面外架已拆除,大屋面清扫中,铝合金副框已安装完成,东侧外墙抗裂砂浆开始施工。 | 续建 |
二 | 2022年度保障性租赁住房(2个) | 276 | ||||||||||
4 | 泉州高新园区(江南园)创业投资服务中心2#楼 | 产业园区配建 | 常泰街道新塘社区 | 泉州江南城市建设集团有限公司 | 190 | 8592 | 3000 | 3000 | \ | \ | 已竣工备案完成。 | 已建成 |
5 | 鲤城区火炬电子职工租赁住房项目(二期) | 产业园区配建 | 常泰街道锦田社区 | 福建火炬电子科技股份有限公司 | 86 | 4178 | 1295 | 700 | 640 | 450 | 宿舍楼外墙抹灰已完成,十三层内墙开始抹灰,样板间贴地砖,十二层样板间吊顶施工中,小屋面外架已拆除,大屋面清扫中,铝合金副框已安装完成,东侧外墙抗裂砂浆开始施工。 | 续建 |
三 | 2022年度保障性安居工程棚户区改造项目(2个) | 821 | 53452 | |||||||||
1 | 建发玺院(回购)安置房 | 续建 | 鲤城延陵社区 | 泉州市鲤城房地产公司 | 321 | 37105 | 95000 | 88500 | 7000 | 6000 | 本月竣工验收,预计10月份交房。 | 续建 |
2 | 龙湖春江天境(回购)安置房 | 续建 | 鲤城兴贤路中段 | 泉州市鲤城房地产公司 | 500 | 60000 | 250000 | 214150 | 36000 | 13850 | 南地块(一标段)工程已竣工。北地块(二标段):安置房、商业主体结构、砌筑工程、抹灰工程、公区精装、商业幕墙、总平景观、地库地坪浇筑、人防和消防工程均已完成100%。 | 续建 |
备注 | 保租房建设方式:利用、新供应国有建设用地建设、产业园区配套用地建设、集体用地建设、企事业单位自有闲置土地建设、存量闲置房屋建设及其他建设方式。 |
鲤城区2023年8月保障性住房申请审核和退出情况
(1)保障性住房的申请审核情况:2023年8月新增符合公共租赁住房申请条件的家庭有7户;年度复核符合公租房保障条件的家庭26户,不符合公租房保障条件的家庭5户。
(2)保障性住房退出:腾退房源1套。
(3)保障性住房补贴发放情况:无。
(4)公租房修缮情况:本月共完成应急修缮公租房12套。
关于开展2023年9月鲤城区公共租赁住房申请家庭轮候资格复核工作的公告
公共租赁住房申请家庭:
根据《泉州市人民政府办公室关于印发泉州市保障性住房建设和管理规定的通知》、《泉州中心市区保障性住房轮候和选房管理规定》文件要求。现就开展2023年9月鲤城区公共租赁住房申请家庭轮候资格复核工作通知如下:
一、复核范围
已取得鲤城区公租房资格满12个月的尚未住房保障的申请家庭。复核名单详见《2023年9月鲤城区公租房轮候复核家庭名单》。
二、复核内容及材料申报要求
复核内容包括:家庭人口、户籍、婚姻、收入、住房、财产(资产)等情况。
复核家庭未在规定时限内申报的,其公租房轮候资格自动终止,并由区住房保障中心向家庭发送公租房轮候资格终止通知短信,同时官网予以公告。
复核过程中,对因信息比对核查系统锁定(含居民经济状况核对报告与申报材料不符)的家庭,区住建局将依据复核结果按照本市现行公租房政策对复核家庭作出轮候资格保留、变更、终止或取消资格的决定,并于9月26日将核查结果、原因等短信告知有关家庭,如有异议的,可以进行异议复查(2个工作日)。家庭提出复查申请但异议不成立,或在规定时限内未提出复查申请的视同无意见,区住建局将对不符合规定条件的申请家庭作出轮候资格终止的决定,对符合规定条件的申请家庭作出轮候资格确认的决定。
三、申报时限及逾期处理
复核范围内的家庭自2023年9月1日起到户籍所在街道办事处或区住房保障中心领取相关复核表,并于2023年9月15日前向区住房保障中心(联系电话:22160870;地址:鲤城区庄府巷24号区政府4号楼712室)提交相关材料。逾期未按要求申报的家庭,其公租房轮候资格自动终止。
特此公告。
附件:1.2023年9月公租房轮候复核家庭名单
2.申请承诺及授权书
3.鲤城区公租房轮候家庭年度复核表
4.轮候家庭年度复核需要提交的材料
5.收入证明
6.个人收入承诺书(无单位)
泉州市鲤城区住房和城乡建设局
2023年8月31日
鲤城区2023年7月保障性住房申请审核和退出情况
(1)保障性住房的申请审核情况:2023年7月新增符合公共租赁住房申请条件的家庭有17户;年度复核符合公租房保障条件的家庭16户,不符合公租房保障条件的家庭9户。
(2)保障性住房退出:腾退房源0套。
(3)保障性住房补贴发放情况:2023年第二季度发放公租补贴16户20920元。
(4)公租房修缮情况:本月共完成应急修缮华星嘉园公租房502室1套。
2023年度保障性安居工程(棚户区改造、保障性租赁住房)新建项目7月份进度情况表
单位:套、户、平方米、万元 | ||||||||||||||
序号 | 项目名称 | 建设地址 | 建设单位 | 建设方式 | 建设规模 |
建设 面积 |
总投资 | 2023年计划投资 | 计划开工时间 | 拟竣工投用时间 | 2022年底前累计完成投资 | 2023年1月份至本月份累计投资 | 前期手续、施工进度(基础、主体、封顶装修、竣工、投用) | 备注 |
2023年保租房项目合计 | --- | --- | --- | 3215 | 69620 | 25600 | 7400 | --- | --- | 310 | --- | --- | ||
1 | 新塘安置区5#6# | 常泰街道新塘社区 | 泉州江南城市建设集团有限公司 | 新供应国有建设用地 | 205 | 13000 | 5000 | 2000 | 2023.4 | 2025.12 | 0 | 25 | 已完成项目投建营一体化招标、设计招标,勘察招标、监理招标工作及临时设施搭设,临时供电供水申请工作。已按程序召开“多评合一”方案会议,但因配建停车位问题,导致设计方案未获审批。7月初提交“ 就近异地配建车位的承诺函”给市自规审核科室后,7月27日再次按市自规局要求重新提供承诺函。 | 泉国用(2007)第100101 |
2 | 后坑安置区10# | 金龙街道后坑社区 | 泉州江南城市建设集团有限公司 | 新供应国有建设用地 | 90 | 5000 | 2500 | 1500 | 2023.3 | 2025.12 | 0 | 60 | 目前已完成施工单位投建营一体化招标、设计招标,勘察招标、监理招标工作及临时设施搭设,临时供电供水申请工作,5月22日已取得工程规划许可的函,并完成办理项目名称及建设单位变更,现待市自规局将工规证编号上传系统后,方可办理工规许可书。 | B地泉国用(2011)第100005 |
3 | 海天科创园 | 常泰街道锦田社区 | 海天(泉州)发展有限公司 | 产业园区配套用地 | 一期240套、二期310套 | 29120 | 10000 | 2000 | 2023.4 | 2024.12 | 0 | 8 | ①1#楼240套地块图则已通过市政府会议,现待图则上传系统审批通过后,方可办理工程规划许可证,目前地质勘察已完成并送审,装配式施工图纸完成设计,已送审图中心线下审查。②23#楼310套市政府5月12日会议虽已确定厂区内原规划路移出,但尚待江南片区新控规调整文件方可申报用地规划审批手续。 | 泉国用(2013)第100035和(2008)第100150 |
4 | 新能源及物联网产业园二期(保租房) | 泰华路298号 | 众益太阳能科技股份公司 | 产业园区配套用地 | 200 | 13000 | 4000 | 1000 | 2023.8 | 2024.12 | 0 | 20 | 经多次协调和深化设计方案后,项目的厂房与宿舍分期建设方案调已初步获市自规局原则上同意。目前,已委托区审批中心代帮办协助办理工规相关手续,7月21日完成立项备案,7月21日完成立项备案。7月26日再次提交设计方案,市自规局审批窗口当日已受理“多评合一”的申请手续。 | 泉规函(2015)121 |
5 | 金泰花园二期8号楼项目 | 常泰街道华星和华塑社区 | 泉州鲤城房地产有限公司 | 新供应国有建设用地 | 280 | 9500 | 4100 | 900 | 2023.9 | 2026.12 | 0 | 200 | 已完成立项及可研批复,取得用地红线及规划设计条件,初步完成方案设计。已按省资源厅要求,已落实整改该地块的图斑问题,并补充提供站前西棚改项目安置区用地性质的佐证材料。目前,农转用审批手续已通过省分管领导和省厅相关部门审核,系统审核通过、缴费完成、待省厅出农转用纸质批复,方可办理建设用地划拨许可证和“多评合一”审查。 | 可行性研究报告泉鲤发改审【2020】17号 |
2023年棚改项目合计 | 167 | |||||||||||||
1 | 锦美安置小区(1、2、3、8#)二期 | 江南街道锦美社区 | 泉州综合城市开发有限责任公司 | 新建 | 167 | 22549 | 8500 | 3500 | 2022.5 | 2024.3 | 4420 | 2777 |
1-3#楼:公共部分装饰装修除1层外已基本完成,剩余部分整改;室外回填已开始施工,电梯已开始安装。 8#楼:公共部分装饰装修基本完成,剩余整改部分;室外雨污水管道施工中。 |
泉国用(2010)第100151号 |
注:1.保租房建设方式:利用集体用地建设、企事业单位自有闲置土地建设、产业园区配套用地建设、存量闲置房屋建设、新供应国有建设用地建设、其他建设方式。公租房、棚改项目建设方式:新建、购买、改建、租赁; 2.申报材料:有提交的材料打√;3.本表格需经设区市政府同意,并加盖政府公章后上报。 |
2023年度保障性安居工程(棚户区改造、保障性租赁住房)续建项目7月份进度情况表
单位:套、户、平方米、万元 | ||||||||||||
序号 | 项目名称 | 建设类型 | 建设地址 | 建设单位 | 建设 规模 | 建筑 面积 | 计划 总投资 | 2022年底前累计完成投资 | 2023年计划投资 | 2023年1月至本月份累计完成投资 | 项目进展及情况说明 | 备注 |
一 | 2021年度保障性租赁住房项目(3个) | 980 | ||||||||||
1 | 鲤城区鸿荣轻工职工保障性租赁住房项目 | 新供国有用地建设 | 金龙街道曾林社区 | 泉州鸿荣轻工有限公司 | 450 | 14188 | 6000 | 6000 | \ | \ | 于2022年12月完成项目竣工验收备案手续。目前,已投入使用。 | 已建成 |
2 | 泉州市鲤城区高新区科创中心职工租赁住房项目 | 产业园区配建 | 常泰街道仙塘社区 | 泉州鲤园实业发展有限责任公司 | 280 | 14350 | 4800 | 2000 | 2800 | 1500 | 目前该楼地下室施工完成,主体结构施工封顶,砌体工程基本完成,已通过主体结构验收正进行内外粉刷施工。 | 续建 |
3 | 鲤城区火炬电子职工租赁住房项目(一期) | 产业园区配建 | 常泰街道锦田社区 | 福建火炬电子科技股份有限公司 | 250 | 12144 | 3765 | 1010 | 1860 | 1300 | 宿舍楼二至十三层墙体砌筑已完成,外墙拍浆完成90%,外墙抹灰完成40%。 | 续建 |
二 | 2022年度保障性租赁住房(2个) | 276 | ||||||||||
4 | 泉州高新园区(江南园)创业投资服务中心2#楼 | 产业园区配建 | 常泰街道新塘社区 | 泉州江南城市建设集团有限公司 | 190 | 8592 | 3000 | 3000 | \ | \ | 已竣工备案完成。 | 已建成 |
5 | 鲤城区火炬电子职工租赁住房项目(二期) | 产业园区配建 | 常泰街道锦田社区 | 福建火炬电子科技股份有限公司 | 86 | 4178 | 1295 | 250 | 640 | 400 | 宿舍楼二至十三层墙体砌筑已完成,外墙拍浆完成90%,外墙抹灰完成40%。 | 续建 |
三 | 2022年度保障性安居工程棚户区改造项目(2个) | 821 | ||||||||||
1 | 建发玺院(回购)安置房 | 续建 | 鲤城延陵社区 | 泉州市鲤城房地产公司 | 321 | 37105 | 95000 | 88000 | 7000 | 5500 | 本月竣工验收,预计10月份交房。 | 续建 |
2 | 龙湖春江天境(回购)安置房 | 续建 | 鲤城兴贤路中段 | 泉州市鲤城房地产公司 | 500 | 60000 | 250000 | 214000 | 36000 | 13700 | 南地块(一标段)工程已竣工。北地块(二标段):安置房、商业主体结构、砌筑工程、抹灰工程、公区精装、商业幕墙、总平景观、地库地坪浇筑、人防和消防工程均已完成100%。 | 续建 |
备注 | 保租房建设方式:利用、新供应国有建设用地建设、产业园区配套用地建设、集体用地建设、企事业单位自有闲置土地建设、存量闲置房屋建设及其他建设方式。 |
2022年公租房点题整治工作情况
为巩固公租房租后管理点题整治工作成果,贯彻落实上级相关文件精神,加强公租房常态化管理机制的落实,我局加大公租房租后日常动态管理力度,杜绝保障性住房资源被违规占用,切实保障困难群众的住房需求,2022年公租房长效管理机制落实情况如下:
一、资格复核工作情况。通过“泉州市保障房管理系统”平台,由街道受理、区住建、民政、公安、自然资源、市场监管、人社、公积金管理等部门联动审查机制,对本区域内住房保障对象家庭的人口、住房、收入、资产等情况定期复查。根据新核定的保障标准调整对应的保障方式;对于住房保障对象违反有关规定或不再符合住房保障条件的,取消住房保障资格。已完成资格复审801户(实物配租690户,货币补贴24户,园区自管87户),其中审核通过798户,审核不通过3户,已清退3户。
二、入户排查工作情况。2022年我区公租房在租家庭共343户(其中:区政府公租房256户、高新园区自管公租房87户),为提高排查情况数据真实有效性,这次走访排查主要借助3、4月份疫情封控期间对所在套房居住人员的核酸检测数据进行比对排查、筛查,在全区疫情管控期解封后一周内组织对所有疑似有问题的家庭户进行一次集中询问、核查,同时结合日常巡查、催缴租金、房屋修缮及水电使用等情况进一步核对。发现违规转租或转借、长期空置未居住的情况共9户,已完成清理腾退。
三、公租房贯标系统使用情况。2021年9月我区按上级要求正式接入新的公租房信息系统,实现公租房租赁补贴线上代发、租金线上批量代扣和微信扫码等工作。2023年2月已实现公租房信息系统同步公租房APP线上申请审核。
四、智慧安防小区建设情况。我局自管公租房小区300套已配置人脸识别安防设备系统。
五、宣传情况。通过短信、微信公众号、政府网站,日常入户巡查、宣传栏站张贴等宣传方式,对租户进行遵规守约宣传。
六、群众投诉、咨询件处理统计及结果。2022年群众投诉1件,日常接待群众咨询公租房申请、选房、维修、扣款问题等事宜共7件,均已及时处理。
今后,我们将继续坚持点题整治常态化、做好公租房配租工作、加强租后管理,在日常工作中加强政策解读,确实把工作落实到位,真正实现解决城镇中低收入家庭住房困难,实现群众住有所居。
鲤城区江南高新技术电子信息产业园区(南园)公租房配租名单表
序号 | 租户 | 幢号 | 房号 | 建筑面积(㎡) |
1 | 庄*虹 | 元祥街6号 | 201 | 50 |
2 | 庄*泉 | 元祥街6号 | 202 | 41 |
3 | 骆*河 | 元祥街6号 | 203 | 41 |
4 | 骆*予 | 元祥街6号 | 204 | 41 |
5 | 庄*进 | 元祥街6号 | 205 | 41 |
6 | 庄*霞 | 元祥街6号 | 206 | 41 |
7 | 许*水 | 元祥街6号 | 207 | 41 |
8 | 张*平 | 元祥街6号 | 208 | 41 |
9 | 江*春 | 元祥街6号 | 209 | 41 |
10 | 苏*珠 | 元祥街6号 | 210 | 41 |
11 | 叶*桂 | 元祥街6号 | 211 | 41 |
12 | 何*明 | 元祥街6号 | 212 | 41 |
13 | 沈*兰 | 元祥街6号 | 213 | 41 |
14 | 赖*萱 | 元祥街6号 | 214 | 41 |
15 | 谭*虹 | 元祥街7号 | 215 | 41 |
16 | 张* | 元祥街8号 | 216 | 41 |
17 | 宁*林 | 元祥街6号 | 301 | 50 |
18 | 华*生 | 元祥街6号 | 302 | 41 |
19 | 宁*秀 | 元祥街6号 | 303 | 41 |
20 | 唐* | 元祥街6号 | 304 | 41 |
21 | 杨*燕 | 元祥街6号 | 305 | 41 |
22 | 莫*玲 | 元祥街6号 | 306 | 41 |
23 | 肖*强 | 元祥街6号 | 307 | 41 |
24 | 曾*波 | 元祥街6号 | 308 | 41 |
25 | 周*妹 | 元祥街6号 | 309 | 41 |
26 | 熊*梅 | 元祥街6号 | 310 | 41 |
27 | 程*勇 | 元祥街6号 | 311 | 41 |
28 | 肖*云 | 元祥街6号 | 312 | 41 |
29 | 陆*庆 | 元祥街6号 | 313 | 41 |
30 | 孟*冬 | 元祥街6号 | 314 | 41 |
31 | 方*全 | 元祥街6号 | 401 | 50 |
32 | 陈*珍 | 元祥街6号 | 402 | 41 |
33 | 郑*荣 | 元祥街6号 | 403 | 41 |
34 | 巫*康 | 元祥街6号 | 404 | 41 |
35 | 何*兰 | 元祥街6号 | 405 | 41 |
36 | 吴*武 | 元祥街6号 | 406 | 41 |
37 | 蔡*炬 | 元祥街6号 | 407 | 41 |
38 | 钟*龙 | 元祥街6号 | 408 | 41 |
39 | 陈*芳 | 元祥街6号 | 409 | 41 |
40 | 陈*强 | 元祥街6号 | 410 | 41 |
41 | 颜*华 | 元祥街6号 | 411 | 41 |
42 | 莫*红 | 元祥街6号 | 412 | 41 |
43 | 徐*洪 | 元祥街6号 | 413 | 41 |
44 | 贾*娜 | 元祥街6号 | 414 | 41 |
45 | 张*刚 | 元祥街6号 | 415 | 41 |
46 | 赵* | 元祥街6号 | 416 | 41 |
47 | 吴*宏 | 元祥街6号 | 501 | 50 |
48 | 赵*建 | 元祥街6号 | 502 | 41 |
49 | 袁*英 | 元祥街6号 | 504 | 41 |
50 | 郑*军 | 元祥街6号 | 506 | 41 |
51 | 肖*辉 | 元祥街6号 | 507 | 41 |
52 | 王*生 | 元祥街6号 | 508 | 41 |
53 | 黎*华 | 元祥街6号 | 509 | 41 |
54 | 兰*纹 | 元祥街6号 | 510 | 41 |
55 | 谯*勇 | 元祥街6号 | 511 | 41 |
56 | 胡*盛 | 元祥街6号 | 512 | 41 |
57 | 邓*兴 | 元祥街6号 | 513 | 41 |
58 | 董*平 | 元祥街6号 | 514 | 41 |
59 | 刘*金 | 元祥街6号 | 515 | 41 |
60 | 张*平 | 元祥街6号 | 516 | 41 |
61 | 阙*龙 | 元祥街6号 | 601 | 50 |
62 | 王*娇 | 元祥街6号 | 602 | 41 |
63 | 颜*标 | 元祥街6号 | 603 | 41 |
64 | 吕*强 | 元祥街6号 | 604 | 41 |
65 | 杨* | 元祥街6号 | 605 | 41 |
66 | 万*军 | 元祥街6号 | 606 | 41 |
67 | 陈*顺 | 元祥街6号 | 607 | 41 |
68 | 黄*良 | 元祥街6号 | 608 | 41 |
69 | 吴*梅 | 元祥街6号 | 609 | 41 |
70 | 郑*财 | 元祥街6号 | 610 | 41 |
71 | 陈*江 | 元祥街6号 | 611 | 41 |
72 | 姜* | 元祥街6号 | 612 | 41 |
73 | 王*森 | 元祥街6号 | 613 | 41 |
74 | 赖*梅 | 元祥街6号 | 614 | 41 |
75 | 杨*宽 | 元祥街6号 | 615 | 41 |
76 | 康*媚 | 元祥街6号 | 616 | 41 |
77 | 黄*海 | 元祥街6号 | 703 | 41 |
78 | 陈*堂 | 元祥街6号 | 704 | 41 |
79 | 李*平 | 元祥街6号 | 705 | 41 |
80 | 移*机站 | 元祥街6号 | 706 | 41 |
81 | 林*兰 | 元祥街6号 | 708 | 41 |
82 | 杨* | 元祥街6号 | 709 | 41 |
83 | 许*娘 | 元祥街6号 | 711 | 41 |
84 | 黄*旺 | 元祥街6号 | 713 | 41 |
85 | 季*化 | 元祥街6号 | 714 | 41 |
86 | 邓*艳 | 元祥街6号 | 715 | 41 |
87 | 季*城 | 元祥街6号 | 716 | 41 |
合计 | 87户 | 3612 |
